國內首臺大直徑大傾角斜井硬巖掘進機“永寧號”首線貫通
2023年12月18日08:32

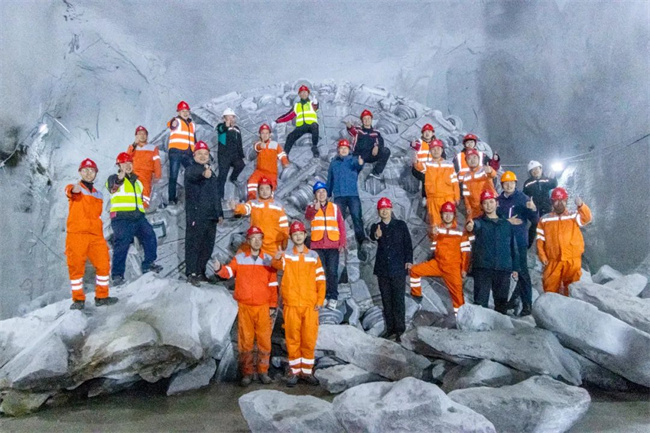

12月14日16時18分,伴隨著歡呼聲,洛寧抽蓄電站1號引水斜井最后一片巖塊轟然落地,由國網新源洛寧公司、水電六局、中鐵裝備聯合研制的國產首臺大直徑大傾角斜井TBM“永寧號”順利完成首線掘進任務。標志著TBM技術在國內抽水蓄能領域的成功應用,填補了我國TBM斜井施工建設領域的技術空白,為我國抽水蓄能電站工程機械化施工提供新思路、新方法、新舉措。國網新源河南洛寧公司總經理張興彬、水電六局軌道公司總經理徐敬年、集團公司副總經理王俊龍等出席首線貫通儀式。
河南洛寧抽蓄電站是國家“十三五”規劃重大能源項目,是華中地區目前在建裝機容量最大的抽水蓄能電站,電站總裝機容量140萬千瓦。該項目首創將引水上斜井、中平洞和下斜井優化成一級斜井方案,開創了國內抽水蓄能電站建井的新模式。
此次“永寧號”TBM負責施工的1號引水斜井總長927米,傾角為36.236度,線路埋深為184~684米,以中風化新鮮斑狀花崗巖等為主,穿越2條斷層破碎帶,施工難度較大。
為保障項目順利掘進,中鐵裝備技術服務團隊為保證“永寧號”TBM掘進順利,研發了適應復雜工況的變角度斜井始發、分體組裝掘進技等新技術,克服了大傾角防溜車、材料運輸等多項難題,助力“永寧號”攀登的“步子”越走越快,從最初掘進日進尺3-5米,到日進尺8-10米,再到日進尺突破16米,為項目順利貫通打下了堅實基礎。
近年來,國內大型抽水蓄能電站建設步入快車道,引水斜井是電站關鍵部位,也是建設難點,傳統鉆爆法施工效率低,難以應對復雜的超大傾角環境,且安全風險大。洛寧抽蓄電站1號引水斜井TBM順利貫通,為我國抽水蓄能電站工程建設積累寶貴經驗,對推動我國抽水蓄能電站高質量發展、實現技術自主可控具有示范效應。
作為我國隧道掘進機行業領軍企業,中鐵裝備依托強大的科技創新力量,打造了“永寧號”“文登號”“撫寧號”“SBM豎井掘進機”等一批抽蓄電站建設“利器”,為助力國家“雙碳”目標、構建以新能源為主體的新型電力系統作出了貢獻。
